Dlaczego wdrożenie AI w firmach kończy się porażką? - Edge1s

Dlaczego wdrożenie AI w firmach kończy się porażką?

technologies touch

Wstęp

PoC działał na demo. Model dawał dobre wyniki. Zarząd zobaczył potencjał. A potem projekt utknął – bo nikt nie zaprojektował drogi do produkcji. To jeden z najczęstszych problemów, gdy AI w firmach wychodzi poza etap eksperymentu i ma zacząć działać w codziennej pracy organizacji. Ten problem widać nie tylko w pojedynczych projektach, ale też w szerszym obrazie rynku: niejeden raport cyfrowy pokazuje, że firmy coraz częściej eksperymentują z AI, ale realna wartość pojawia się dopiero wtedy, gdy technologia jest osadzona w procesach i danych.

Proof of concept pokazuje, że coś jest możliwe. Nie pokazuje jednak, czy AI będzie realnym narzędziem pracy dla użytkowników, czy tylko dobrze wyglądającym eksperymentem. Produkcja wymaga czegoś więcej: stabilnych danych, integracji, kontroli kosztów, monitoringu, QA, UX, bezpieczeństwa, ownershipu i procesu utrzymania. To nie jest już tylko problem technologiczny, ale również organizacyjny. Całość przestaje być eksperymentem technologicznym, a zaczyna być transformacją konkretnego procesu.

Dla CTO lub Head of Engineering kluczowe pytanie nie brzmi: „czy model działa?”. Brzmi: czy ten system AI może działać bezpiecznie, przewidywalnie i opłacalnie w realnych warunkach operacyjnych?

Definicje, które porządkują temat

Czym jest AI PoC?

AI PoC, czyli AI proof of concept, to eksperyment sprawdzający, czy dany problem można potencjalnie rozwiązać z wykorzystaniem AI. Jego celem jest odpowiedź na pytanie: czy to technicznie możliwe i czy warto iść dalej?

Czym różni się PoC od MVP?

PoC sprawdza wykonalność. MVP sprawdza wartość dla użytkownika i biznesu w minimalnym, ale działającym produkcyjnie zakresie.

Czym jest AI production readiness?

AI production readiness to gotowość projektu AI do bezpiecznego, stabilnego i opłacalnego działania w produkcji. Obejmuje business case, dane, architekturę, UX, QA, bezpieczeństwo, monitoring, proces wdrożenia, utrzymanie i odpowiedzialność za wynik.

Czym są MLOps i LLMOps?

MLOps to zestaw praktyk, które łączą machine learning, engineering i operacje IT, aby modele można było wdrażać, testować, monitorować i utrzymywać w produkcji. Google Cloud opisuje MLOps przez automatyzację CI, CD i continuous training dla systemów ML.

LLMOps to podobna dyscyplina dla systemów opartych na dużych modelach językowych. Obejmuje m.in. zarządzanie promptami, wersjonowanie konfiguracji, ewaluację odpowiedzi, testy halucynacji, kontrolę kosztów tokenów, monitoring jakości i zabezpieczenia przed niepożądanym użyciem.

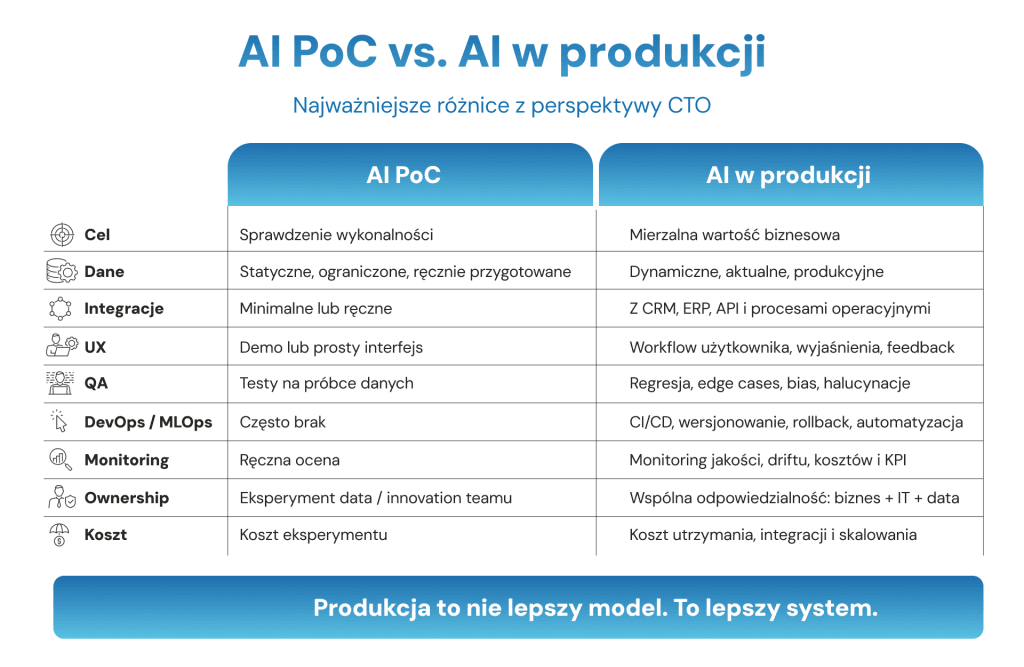

10 barier, przez które inicjatywy AI nie przechodzą z PoC do produkcji

1: Brak jasno zdefiniowanego problemu biznesowego

Pierwszy mit brzmi: „musimy wdrożyć sztuczną inteligencję, bo robią to wszyscy”. W praktyce projekt powinien zaczynać się od pytania: jaki proces, koszt, ryzyko lub decyzję ma poprawić to narzędzie? PoC powstaje, ale nikt nie wie, jaki wynik biznesowy ma uzasadnić przejście do produkcji. Konsekwencja jest prosta: zespół dowozi demo, które wygląda dobrze, ale nie ma właściciela po stronie biznesu. Zarząd pyta o ROI i zwrot z inwestycji, a technologia nie potrafi odpowiedzieć.

Przed PoC trzeba zdefiniować strategię: KPI, próg sukcesu, koszt procesu, ryzyko operacyjne i kryteria zatrzymania projektu. AI powinno mieć hipotezę biznesową, próg sukcesu i kryteria zatrzymania. Problem zaczyna się wtedy, gdy innowacja staje się celem samym w sobie, zamiast narzędziem do skrócenia czasu procesu, obniżenia kosztu, ograniczenia ryzyka lub poprawy jakości decyzji.

2: Dane nie są gotowe do produkcji

PoC często działa na wyczyszczonych, statycznych danych. Produkcja wymaga danych aktualnych, dostępnych, zgodnych, dobrze opisanych i utrzymywanych przez konkretnych właścicieli. Jeśli dane są niepełne, opóźnione albo niespójne między systemami biznesowymi, model zaczyna generować błędne rekomendacje. Biznes traci zaufanie, a zespół traci czas na ręczne poprawki. Potrzebny jest audyt data readiness i podstawowe data governance: źródła danych, jakość, kompletność, aktualność, ownership, zgody, lineage, integracje i mechanizmy walidacji. Data quality (jakość danych) to fundamentalny warunek wdrożenia AI do produkcji – nie zadanie „na później”.

3: PoC działa na statycznych danych, ale produkcja wymaga danych dynamicznych

W PoC dane są zamrożone. W produkcji zmieniają się zachowania klientów, sezonowość, ceny, oferta, regulacje, procesy i systemy źródłowe. Model, który działał dobrze w testach offline, po kilku tygodniach może tracić jakość. To oznacza błędne decyzje, większe ryzyko operacyjne i spadek zaufania do AI w firmie. Rozwiązaniem jest pipeline danych, walidacja, monitoring driftu, harmonogram retrainingu i jasny proces oceny, kiedy model wymaga aktualizacji.

4: Brak architektury integracyjnej

AI nie jest osobną aplikacją. Musi działać z CRM, ERP, systemami back-office, data platformą, API, kolejkami, autoryzacją i procesami operacyjnymi. Jeśli PoC wymaga ręcznego eksportu danych albo pracy poza głównym procesem, wdrożenie zatrzyma się szybko. Często okazuje się wtedy, że integracja jest droższa niż sam model. Architekturę AI trzeba projektować razem z architekturą systemową: API, eventy, integracje, fallbacki, uprawnienia, logowanie i przepływ danych. Koszt integracji powinien być znany już na etapie PoC.

5: UX nie uwzględnia niepewności AI

System AI zwraca rekomendację, ale użytkownik nie wie, kiedy jej ufać, jak ją zweryfikować i co zrobić, gdy wynik jest niepewny. Efekt? Użytkownicy ignorują AI albo bezrefleksyjnie akceptują błędne wyniki. Pierwszy scenariusz niszczy adopcję i ROI. Drugi zwiększa ryzyko operacyjne. UX dla AI powinien projektować nie tylko ekran, ale decyzję. Potrzebne są źródła, confidence signals, wyjaśnienia, ścieżki akceptacji, feedback użytkownika i human-in-the-loop tam, gdzie ryzyko jest wysokie.

6: Brak QA dla systemów niedeterministycznych

Klasyczne testy „input-output” nie wystarczają. Systemy AI, szczególnie LLM, mogą odpowiadać różnie na podobne zapytania. Trzeba testować jakość, spójność, halucynacje, bias, edge cases i odporność na zmianę danych. Bez tego błędy wychodzą dopiero u użytkowników. Zespół traci kontrolę nad jakością, a zarząd zaczyna postrzegać sztuczną inteligencję jako nieprzewidywalną. QA dla AI powinno obejmować zestawy testowe, golden datasets, testy regresji odpowiedzi, ewaluacje jakości, testy bezpieczeństwa, testy prompt injection, review eksperckie i monitoring błędów po wdrożeniu.

7: Brak monitoringu modelu i jakości decyzji

Model może działać dobrze w dniu wdrożenia i pogarszać się po miesiącu. Powodem może być data drift, concept drift, zmiana zachowań użytkowników albo zmiana procesu biznesowego. Bez monitoringu firma podejmuje decyzje na podstawie modelu, którego jakość nie jest już znana. To zwiększa ryzyko błędnych rekomendacji, strat finansowych i problemów compliance. Model monitoring powinien obejmować jakość predykcji, drift danych, zachowanie użytkowników, liczbę wyjątków, feedback, koszty i wpływ na KPI biznesowe.

8: DevOps, MLOps i LLMOps są dodane za późno

Zespół buduje PoC, a dopiero potem pyta, jak go wdrożyć, wersjonować, monitorować i wycofać. Brakuje pipeline’ów, automatyzacji deploymentu, kontroli promptów, wersjonowania modeli i rollbacku. Wdrożenie staje się ryzykowne i wolne. Każda zmiana wymaga ręcznej pracy, a awaria modelu nie ma jasnego procesu obsługi. MLOps i LLMOps trzeba projektować od początku: repozytoria, wersjonowanie danych i modeli, prompt registry, CI/CD, automatyczne testy, approval flow, monitoring i rollback.

9: Brak ownershipu między biznesem, IT i data teamem

Biznes chce efektu, data team buduje model, IT ma go utrzymać, a nikt nie odpowiada za całość: wartość, dane, koszt, adopcję i ryzyko. Projekt wpada między zespoły. Decyzje się opóźniają, backlog rośnie, a odpowiedzialność rozmywa się dokładnie wtedy, gdy trzeba przejść z PoC do produkcji. Każdy projekt AI powinien mieć właściciela biznesowego, właściciela technicznego, właściciela danych i jasny model decyzyjny. AI governance oraz risk management porządkują odpowiedzialność za dane, decyzje, ryzyko, koszt i efekt biznesowy AI w firmie.

10: Brak planu skalowania, bezpieczeństwa i compliance

PoC działa dla 20 użytkowników, ale produkcja ma obsłużyć 2000. Dochodzą koszty inference, limity API, kontrola dostępów, RODO, audytowalność, bezpieczeństwo danych i ryzyko vendor lock-in. Jeśli tych elementów nie policzymy wcześniej, koszt produkcji zaczyna rosnąć szybciej niż wartość. Firma nie może skalować rozwiązania bez przebudowy architektury. Już w PoC trzeba policzyć koszt skali, zaprojektować politykę dostępu, logowanie decyzji, retencję danych, audyt, fallback, możliwość zmiany dostawcy i scenariusze degradacji usługi.

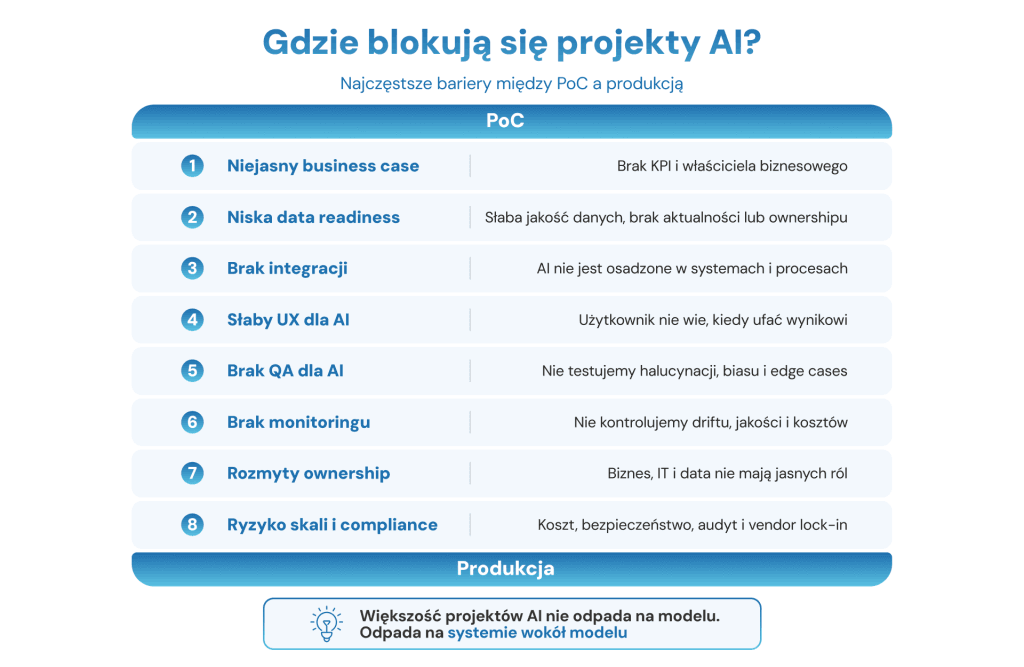

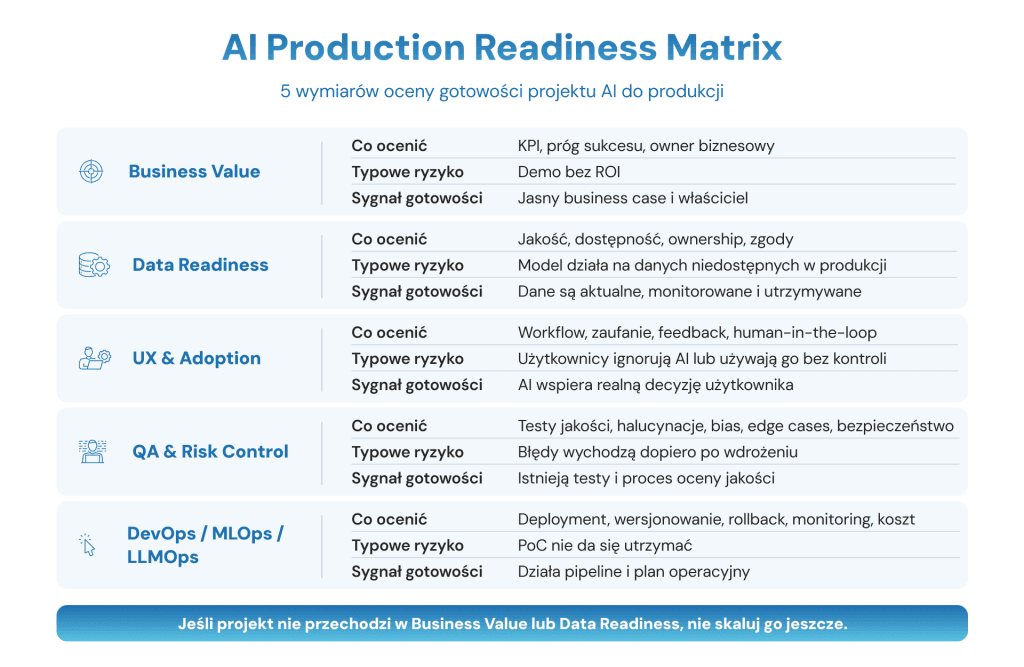

Bariery PoC i produkcja

Kiedy warto zatrzymać projekt artificial intelligence?

Dojrzałość w AI nie polega na przepychaniu każdego PoC do produkcji. Czasem najlepszą decyzją CTO jest zatrzymać projekt, zanim firma zacznie dalej inwestować w rozwiązanie, które nie ma realnego business case’u, gotowych danych albo akceptowalnego kosztu utrzymania.

Warto zatrzymać lub przebudować projekt, gdy:

  • nie ma realnego business case’u;
  • problem można rozwiązać prostszą automatyzacją bez AI;
  • dane są zbyt słabe lub zbyt drogie do przygotowania;
  • koszt inference i utrzymania przewyższa wartość;
  • użytkownicy nie ufają rozwiązaniu;
  • ryzyko compliance jest zbyt wysokie;
  • nie ma właściciela po stronie biznesu;
  • wdrożenie zwiększa złożoność architektury bez proporcjonalnej wartości.

Sztuczna inteligencja nie zawsze jest najlepszą odpowiedzią. Czasem lepszym rozwiązaniem jest regułowa automatyzacja, poprawa procesu, integracja systemów albo uporządkowanie danych.

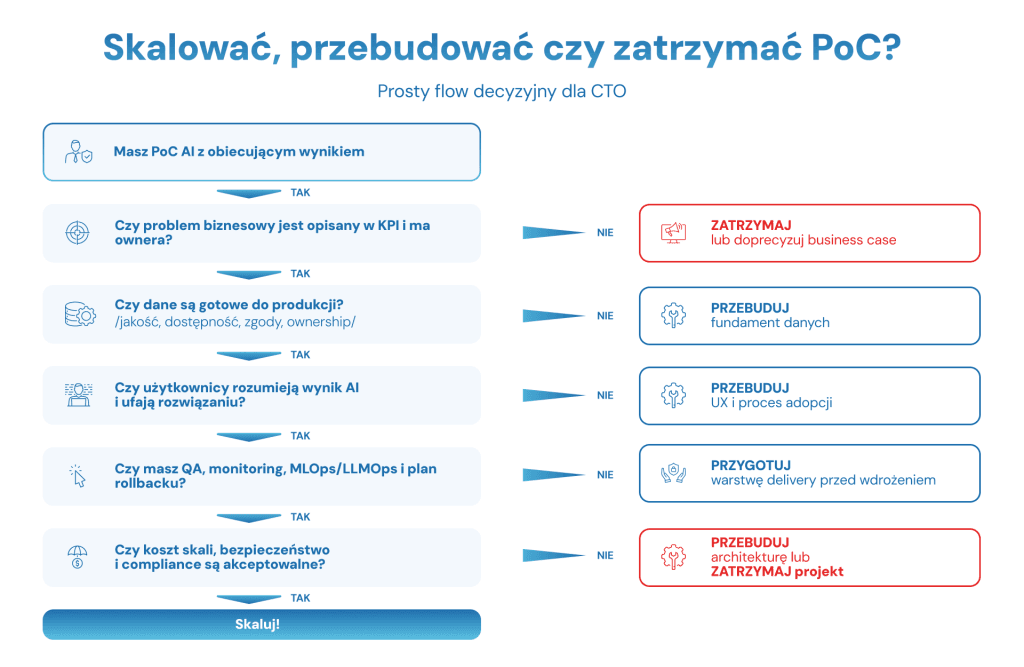

flow decyzyjny dla CTO

Jak Edge One Solutions może pomóc

W Edge One Solutions pomagamy firmom przejść od eksperymentu AI do rozwiązania, które da się wdrożyć, utrzymać i skalować w produkcji. Łączymy kompetencje z obszaru Data & AI, software developmentu, integracji, QA oraz DevOps/MLOps, dzięki czemu patrzymy na projekt nie tylko przez model, ale przez cały system wokół niego. W praktyce oznacza to wsparcie tam, gdzie PoC najczęściej się zatrzymuje: przy danych, integracjach, testowaniu, automatyzacji wdrożeń, monitoringu, bezpieczeństwie i utrzymaniu. Zespół klienta może zostać wzmocniony konkretnymi specjalistami, dedykowanym zespołem albo wsparciem w jasno określonym zakresie prac.

Nie chodzi o to, żeby wdrożyć AI w biznesie za wszelką cenę. Chodzi o to, żeby podjąć dobrą decyzję: skalować, przebudować albo zatrzymać projekt, zanim pochłonie kolejny budżet bez efektu biznesowego.

Podsumowanie

AI PoC nie kończy się porażką, dlatego że model był za słaby. Najczęściej upada dlatego, że organizacja nie przygotowała danych, UX, QA, DevOps, ownershipu i procesu skalowania. Produkcja wymaga innych kryteriów niż demo, szczególnie jeśli AI ma realnie wzmacniać przewagę konkurencyjną firmy, a nie tylko dobrze wyglądać w prezentacji dla zarządu. CTO powinien oceniać rozwiązanie AI przez pryzmat business case’u, data readiness, integracji, jakości, bezpieczeństwa, monitoringu i kosztu utrzymania.

FAQ

Dlaczego AI PoC działa, ale nie nadaje się do produkcji?

AI PoC często działa, bo korzysta z ograniczonych danych, ręcznej obsługi i kontrolowanego środowiska. Produkcja wymaga integracji, monitoringu, QA, bezpieczeństwa, skalowania i ownershipu.

Czym różni się MLOps od DevOps?

DevOps koncentruje się na wdrażaniu i utrzymaniu oprogramowania. MLOps dodaje elementy specyficzne dla ML: wersjonowanie modeli i danych, monitoring jakości predykcji, retraining oraz kontrolę driftu.

Czym różni się LLMOps od MLOps?

LLMOps dotyczy systemów opartych na dużych modelach językowych. Obejmuje zarządzanie promptami, ewaluację odpowiedzi, testy halucynacji, kontrolę kosztów tokenów, bezpieczeństwo i monitoring jakości generowanych treści.

Jak sprawdzić, czy projekt AI ma sens?

Trzeba opisać problem w KPI: koszt procesu, czas obsługi, liczba błędów, jakość decyzji, przychód, ryzyko lub produktywność. Jeśli AI nie wpływa na mierzalny wynik, projekt prawdopodobnie nie ma jeszcze uzasadnienia biznesowego.

Jakie dane są potrzebne do wdrożenia sztucznej inteligencji?

Potrzebne są dane aktualne, kompletne, zgodne prawnie, dostępne produkcyjnie i utrzymywane przez właściciela. Sama historyczna próbka danych zwykle nie wystarcza do wdrożenia AI w produkcji.

Jak testować systemy oparte na technologii AI?

Systemy AI należy testować przez zestawy referencyjne, testy regresji, edge cases, ocenę jakości odpowiedzi, bias, halucynacje, bezpieczeństwo i odporność na zmianę danych. Dla LLM ważne są również testy prompt injection.

Co możemy dla ciebie zrobić?
